这几类工程机械的费用基本按台班计算,1台班通常按8小时计算,每日工作不足4小时按0.5台班计算,每日工作超出4小时不足8小时按1台班计算;因承租方的原因致使车辆在施工现场的整天闲置的,按每日1个闲置台班计算,闲置台班的费用一般约等于工作台班的1/4,具体由双方在合同中约定。
此外,还有按包月计费的租赁方式。
1.管理费和利润率都属于可竞争性费用,可由投标单位竞争性取费报价。
2.一般管理费取费费率为4%~5%,利润率取13%~17%(实际工程中利润率在5%~8%左右)。
3.包清工的管理费会比正常的高,一般在10%左右。
4.最后可以参考《建设工程清单计价取费费率》。
综合单价是工程造价中的一个名词。
在我们国家,大大小小的工程项目上目前应用最广泛的就是工程量清单计价。而工程量清单计价,就是指建筑安装工程费按照费用形式,由分部分项工程费、措施项目费、其他项目费、规费、税金五部分组成。计算出这五部分的数据,相加得到工程总造价,这就是工程量清单计价的大体内容。
这里面的“工程量清单”,体现在分部分项工程费、措施项目费中的单价措施项目费、专业暂估价等部分其他项目费中。而这三种情况,都要采用综合单价计价。

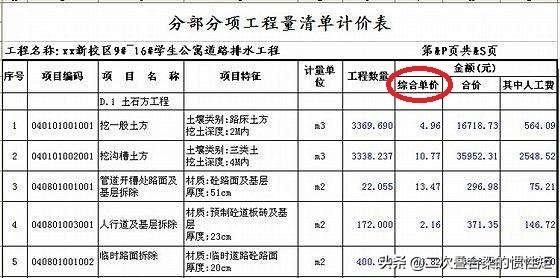

下图就是一个工程量清单计价表的示例:
可以看到这里面就出现了综合单价。
所以,综合单价就是完成一个规定计量单位的工程量清单项目所需的费用。有了综合单价,再乘以工程量,就可以得到清单项目的合价。这就是工程量清单计价的基本计算方法。
而综合单价,包括以下六部分:人工费、材料和工程设备费、施工机械使用费、企业管理费、利润、风险费用。
例如,假设某楼面混凝土浇筑清单项目,工程量为100m³。其中定额单价为:人工费15元/m³,材料费400元/m³,机械使用费5元/m³,企业管理费费率为10%,利润率为10%,暂不考虑风险费用,那么该清单项目的综合单价就可以这样计算:
(1)人工费15元/m³
(2)材料费400元/m³
(3)机械使用费5元/m³
(4)企业管理费=((1)+(2)+(3))X10%=(15+400+5)X10%=42元/m³
(5)利润=((1)+(2)+(3)+(4))X10%=(15+400+5+42)X10%=46.2元/m³
(6)风险费用为0。
所以综合单价=(1)+(2)+(3)+(4)+(5)+(6)=15+400+5+42+46.2=508.2元/m³
而该清单项目的合价=508.2元/m³X100m³=50820元。
以上就是综合单价的具体应用。通过上面这个示例相信大家会对综合单价有了更深一步的理解。
谢谢!希望我的回答能对您有所帮助!我是二次叠合梁的惯性矩,欢迎大家关注我!
综合单价并不是定额上的基价,综合单价包括管理费、利润、风险材料调差。因为定额里的很多材料价格都是在编制定额时的价格所以要换成现在的市场价格,在在这个基础上考虑管理费、利润、风险这样得出来的就是综合单价。但是规费、税金是另外考虑的。和他相对的有一种计价模式是工料单价,这种是就是调整了材料价格,把整个项目的管理费、利润、风险、规费、税金都统一计算。说的简单点就是综合单价是把管理费、利润、风险分别计算到每个子母里,工料单价是把管理费、利润、风险到最后统一计算。希望你能明白了
